重庆开州220千伏东华变电站综合改造工程投运
2025-12-11 10:40:46 来源:中新网重庆

  中新网重庆新闻12月11日电 (罗永皓 张俊凯 安姚鑫)9日,位于重庆市开州区的220千伏东华变电站1号主变压器冲击合闸试验顺利完成,且各项设备运行参数全部正常。至此,历时27天的220千伏东华变电站1号主变强油风冷系统改造及附属设备综合检修工程竣工,正式投入运行。

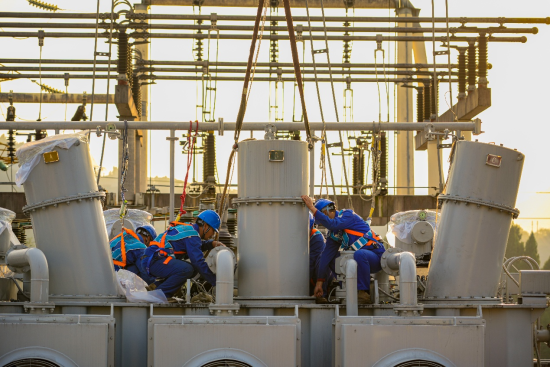

图为220千伏东华变电站1号主变压器冲击合闸试验现场。国网重庆开州供电公司 供图
图为220千伏东华变电站1号主变压器冲击合闸试验现场。国网重庆开州供电公司 供图

  据了解,220千伏东华变电站1号主变自2009年投产以来已连续运行16年,部分设备逐渐老化。为全面提升设备安全可靠性,本次检修除将原变压器冷却系统整体升级为新型片式散热器、显著增强主变散热能力外,还对主变本体密封垫进行全面更换,提升主变密封性,并完成了主变有载分接开关的大修工作,是一次覆盖全面、标准严格的大型综合性检修。

  此次工程涵盖1号主变压器强油风冷系统整体改造、变压器本体检修、相关220千伏及110千伏断路器、隔离刀闸中期检修、主变保护首检等多个关键环节,具有技术标准高、作业风险大、多专业交叉、多作业面并行等特点。

  为确保工程安全优质完成,国网重庆开州供电公司提前统筹,组织变电检修、试验、保护等多专业技术骨干深入现场勘查,反复论证施工方案。针对不同作业面的实际特点,精心编制了详尽的“三措一案”(组织措施、技术措施、安全措施及施工方案),该公司明确各环节流程、技术标准与风险管控要求。

  施工现场严格执行“两票三制”,规范布置安全围栏与标识牌,停电、验电、接地等安全措施落实到位。专职监护人员对吊装、高处作业、临近带电部位作业等高危环节实施全过程重点监护,尤其在起重作业中严格执行规程,采用绝缘绳牵引控制,保障作业安全。

  经过27天有序施工,所有关键节点均顺利完成:主变内检正常、主变钟罩回装密封完好,绝缘油经净化处理后真空注回,新冷却器系统调试正常,相关断路器、隔离开关检修后操作流畅、性能稳定,保护调试正常。最终,系统一次性通过全部试验,成功送电投运。

  据了解,该工程的投运,将显著提升该变电站主变健康水平和站内设备运行可靠性,为开州电网迎峰度冬及长期安全稳定运行奠定坚实基础,有力保障了人民群众温暖过冬,同时为开州区产业发展、城市建设和民生改善提供了更加优质可靠的电力支撑。(完)
