国网重庆超高压公司:专家团队“综合攻坚”助力设备升级
2024-11-30 19:03:00 来源:中新网重庆

  中新网重庆新闻11月30日电 近日,位于重庆市江津区的500千伏圣泉变电站开关场里机器轰鸣声不绝于耳,电网运维人员程川目不转睛地盯着吊车的吊臂,密切监视着吊臂在设备之间的移动轨迹。

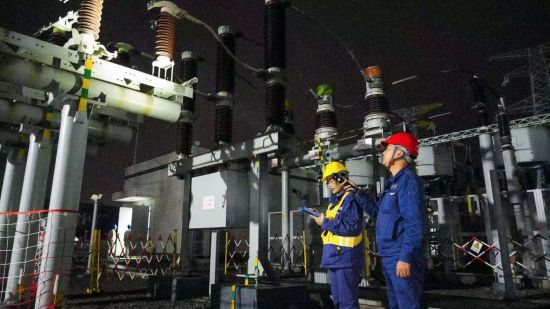

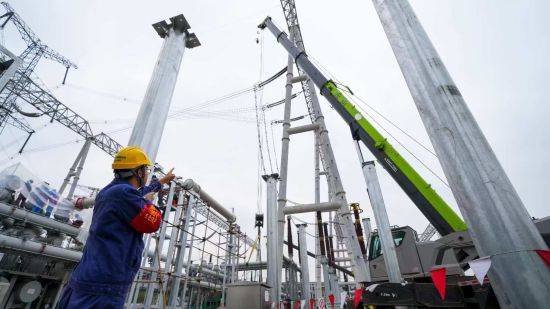

图为施工现场。 国网重庆超高压公司供图
图为施工现场。 国网重庆超高压公司供图

  据悉,圣泉站扩建及综合改造工程于2024年7月1日进场开工,工期跨度超过5个月,主要包括将500千伏第一、二、三、四串由半串扩建为完整串,进行第四串、泉海一线间隔位置迁移调整,对500千伏母线、2号主变保护和自动化装置进行改造更新,以及高压侧开关机构大修、刀闸隐患治理等项目。目前,该站500千伏扩建及主变综合改造工程正在有序进行。

图为施工现场。 国网重庆超高压公司供图
图为施工现场。 国网重庆超高压公司供图

  “国网重庆超高压公司充分运用重点工程‘揭榜挂帅’管理中专家团队一对一精准专业的督导性,将技术部门、运维车间和检修车间自上而下联合起来,通过采取专家团队坐阵、人员到岗到位、专业专管和同进同出四项措施,着力确保倒闸操作、停电接入、现场监护和质量验收等环节严格执行到位。”程川说。

  当天,圣泉站除了在白天进行500千伏新GIS设备吊装等作业外,还在次日零点进行2号主变停电任务。由生技部、运维车间负责人和运维站站长组成的专家团队各司其职,全方位督导、带领运维人员一边布置、核实现场各种安全措施,全程监护吊装作业,一边提前填写、审核倒闸操作票,开展重要或复杂操作危险点分析,精心地执行每个操作步骤。通过相互之间极为默契又紧密的配合,运维人员全面管控着整个作业面,严密把控着每个环节和细节的正确性和安全。

  据介绍,国网重庆超高压公司将在剩下的4个停电接入阶段扎实做好各项运维保障工作,尽力保持紧凑的作业节奏和合理的施工进度,严密把控住施工质量验收和数据合格性两大关口,为工程及综合检修项目的竣工投运交出一份圆满的答卷。(完)
